Herinrichting Gasthuislingelaan
Planning

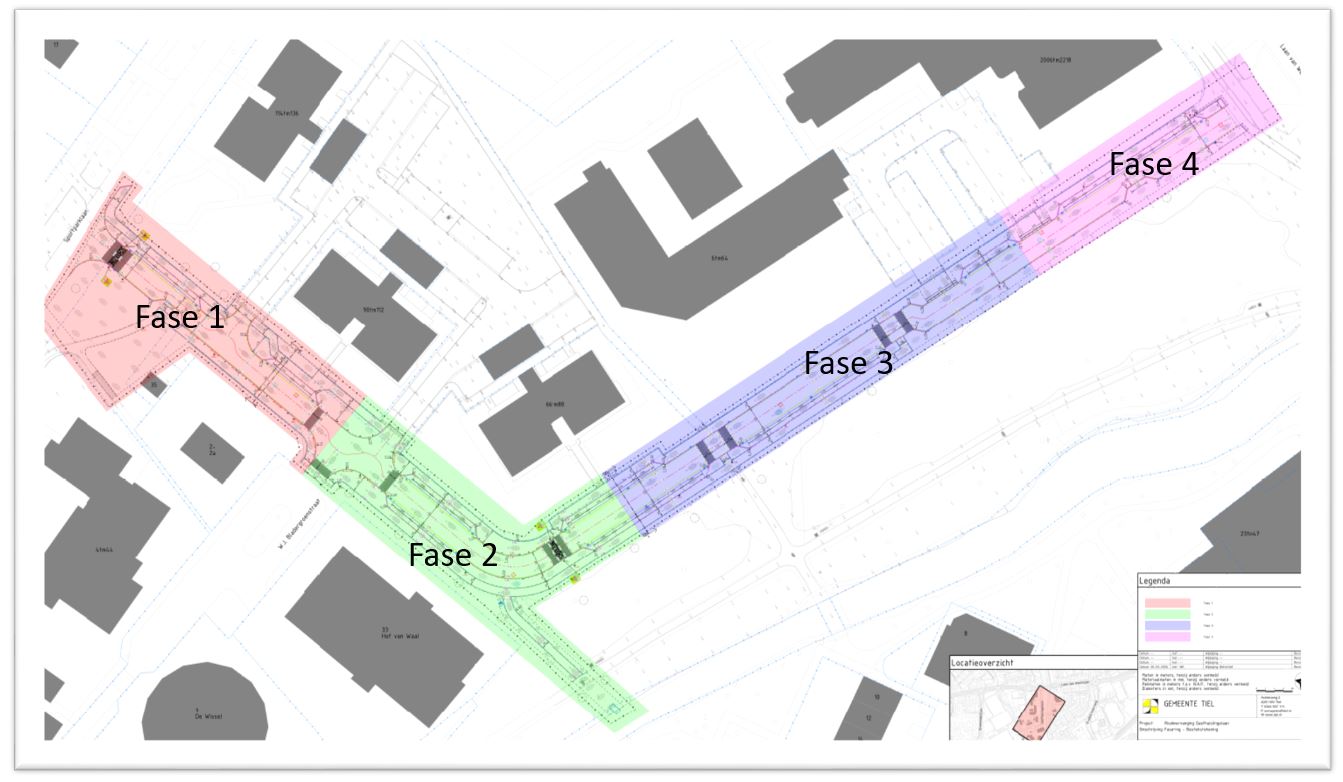

Om de bereikbaarheid van de woningen en instellingen aan de Gasthuislingelaan de garanderen, is het werk opgeknipt in vier fasen.
- Fase 1 - het werk aan de eerste fase zal gereed zijn 30 oktober.
- Fase 2 - 2 november begint het werk aan fase twee waarna de fases drie en vier volgen.
Volgens planning zijn eind 2026 de werkzaamheden aan het riool afgerond. Begin 2027 wordt de weg dan opnieuw ingericht. We streven ernaar het hele project eind maart 2027 af te ronden.
Let op! Met de voortgang kan de planning wijzigen. Dit is onder andere afhankelijk van het weer. De actuele staat van afsluitingen door wegwerkzaamheden is online terug te lezen.
Het nieuwe ontwerp is hieronder te downloaden in pdf.
Contact
Het werk wordt uitgevoerd door firma Pauw Dodewaard B.V. Voor vragen of opmerkingen kunt u contact opnemen met omgevingsmanager van de gemeente Tiel Bart Hoeijmakers via bhoeijmakers@tiel.nl of 0344-637 111.
